医用气体工程施工全过程注意事项(GB50751‑2012)

点击:发布日期:2026-10-18

整体施工顺序:图纸会审及方案报审 → 材料进场验收 → 管道预制 → 管道敷设、支吊架安装 → 焊接 → 隐蔽验收 → 分段吹扫 → 强度+严密性试验 → 设备带、终端、阀门安装 → 系统吹扫、置换 → 报警系统安装调试 → 交叉错接检验 → 成品保护 → 竣工验收

一、开工前期准备

1. 资质与人员:施工单位具备医用气体专项施工资质;焊工持证上岗,焊前做工艺评定;施工方案、压力管道报建资料审批完成 。
2. 图纸会审:核对气源站、管井、吊顶、设备带位置;核对各气体支管走向,严防不同气体管路交叉错接;核对墙体加固,轻质隔墙提前预埋钢板。
3. 现场条件:土建、吊顶骨架基本完成;氧气区域动火作业管理方案落实,动火票制度。
4. 材料进场验收
- 管材(TP2脱脂紫铜管/304不锈钢无缝管)、阀门、终端必须附带合格证、材质单、脱脂报告;管口密封帽完好。
- 外观检查:无裂纹、压扁、凹坑;管件、垫片配套;氧气系统所有接触介质部件必须脱脂,严禁沾油 。
- 材料分区存放,气体种类分开,防尘防油污,禁止徒手触摸管道内壁。

二、管道预制、切割与焊接(核心安全工序)

1. 管道切割:专用割刀机械切割,严禁火焰切割;切口平整,去除内外毛刺;下料不得使用油脂润滑剂 。
2. 焊接要求:
- 铜管采用银基硬钎焊,承插焊接;不锈钢管氩弧焊,管内通氮气保护,防止内壁氧化皮(氧化皮后期脱落堵塞终端) 。
- ❌ 严禁在设备带腔体内部施焊。
- 焊后清理焊缝,外观检查,分段留存焊接记录。
3. 脱脂保护:脱脂管材全程防尘,工具无油;油脂接触氧气管道会引发爆燃风险。

三、管道敷设、支吊架、穿墙/穿楼板

1. 管路分离:不同气体管道独立敷设;医用气体管道与电缆不可同槽、同腔体;氧气管道与电线保持安全间距。
2. 支吊架:独立支架,不与给排水、消防管道共用;支架加衬垫防电化学腐蚀;固定点间距合规,管道避免悬空晃动。
3. 穿墙、楼板:加装套管,焊缝不得设在套管内;套管间隙使用不燃材料封堵。
4. 管道坡度:负压管道向真空汇方向设置坡度,便于排冷凝水;*点设置排污。
5. 静电接地:氧气管道系统静电接地,接地电阻≤10Ω;金属管道、设备可靠接地 。
6. 标识:管道涂刷色标+介质名称+流向箭头;氧气白色、负压黄色、医用压缩空气黑色。

四、隐蔽工程(吊顶、管井、管沟内管道)

管道封吊顶、封沟、封墙前必须先做隐蔽验收+分段试压吹扫,合格后方可隐蔽,隐蔽后无法检修检漏

- 拍照留存隐蔽影像资料;核对阀门位置、分支管路、支架、接地。
- 管沟敷设:管沟内做好排水,不同气体管道分区布置,避免积水浸泡管道。

五、吹扫、压力试验(验收必做,严禁省略)

1. 吹扫:使用无油氮气分段吹扫,清除焊渣、金属碎屑;吹扫出口白布检验,无污物合格;吹扫时将终端、压力表、减压阀隔离保护,防止杂质损坏元器件 。
2. 压力试验(各气体系统分开试验)
- 强度试验:1.5倍工作压力
- 严密性试验:1.1倍工作压力,保压24h,压力不降,肥皂水逐点检漏,做好试压记录。
- 负压管道单独做真空保压试验。
3. 试压合格后,管道端口及时封堵防尘。

六、病房设备带、气体终端、阀门安装

1. 设备带:气路/强电/弱电三腔物理隔离;轻质隔墙提前加固;水平度控制,固定牢固。
2. 气体终端:防错插终端,不同气体不能互换;终端与墙面齐平,*标识,自带防尘帽。
3. 阀门:每个病房分支支管设置检修阀;阀门标识清晰,标明控制区域;阀门安装前单独检漏。
4. 电气与呼叫:金属外壳可靠接地;强弱电分开布线;呼叫对讲提前单独测试。

七、气源站、报警系统安装调试

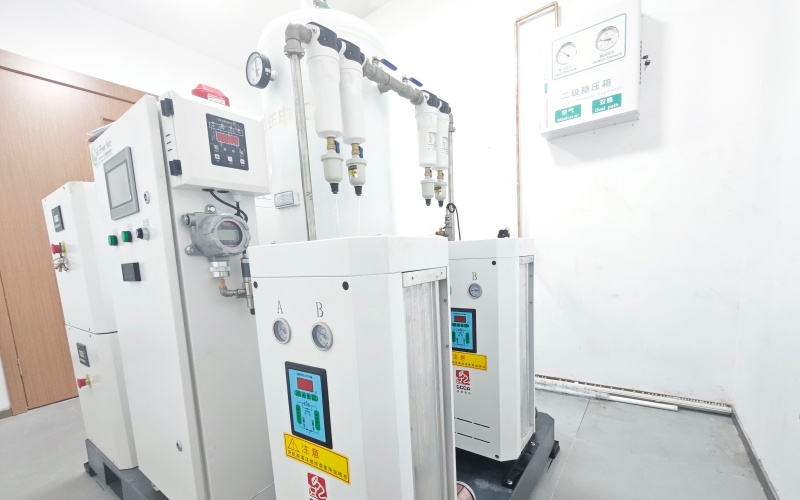

1. 机房设备(制氧机、真空泵、空气机组、汇流排)做好减震,预留≥1m检修空间;机房通风良好,温度控制在设备允许范围 。
2. 真空机组设置防倒流装置;真空排气管短直,减少弯头,*点设排污。
3. 压力监测报警系统:报警装置单独测试;高低压报警、故障报警功能正常;报警信号接入护士站。
4. 交叉错接检验(强条):单独对每个管道系统加压,逐个病房终端测试,确认介质与终端标识一致,杜绝氧气、负压、压缩空气接混,此为重大安全风险项 。

八、现场安全、成品保护

1. 动火管理:氧气区域动火必须办理动火证,现场灭火器,清理周边可燃物;脱脂管材严禁接触油污。
2. 成品保护:管道、终端、阀门安装完成后全程封堵防尘;后续装修施工做好防护,禁止踩踏、磕碰管道。
3. 分区管控:不同气体气瓶(吹扫氮气、医用气体)分开存放,标识区分,防止混用。

九、竣工资料与验收

全套资料:图纸变更、材料合格证、脱脂报告、焊接记录、隐蔽验收、吹扫记录、强度/严密性试压记录、接地电阻记录、报警调试记录、错接检验记录、影像资料。
整体系统全部调试合格后,组织专项验收。

十、施工红线禁止项(强条)

❌ 氧气管道使用镀锌钢管、塑料管;管道不脱脂施工
❌ 气路管线与电缆同腔敷设
❌ 设备带腔体内部焊接管道
❌ 管道焊缝放在套管、墙体、吊顶内隐蔽位置,无法检漏
❌ 省略分段吹扫、严密性试验直接封吊顶
❌ 不同气体终端混用、无防错插
❌ 管道不做静电接地
❌ 不做交叉错接检验,存在管路接错风险
